Quy trình 7 bước setup bếp công nghiệp tiết kiệm chi phí, tránh “lùa gà”

    Lộ trình 7 bước giúp chủ đầu tư kiểm soát ngân sách setup bếp, tối ưu diện tích, vận hành một chiều và giảm tới 30% chi phí vận hành khi khai trương.

    Viết bài với tiêu đề: Quy Trình 7 Bước Setup Bếp Công Nghiệp Tiết Kiệm Chi Phí, Không Bị

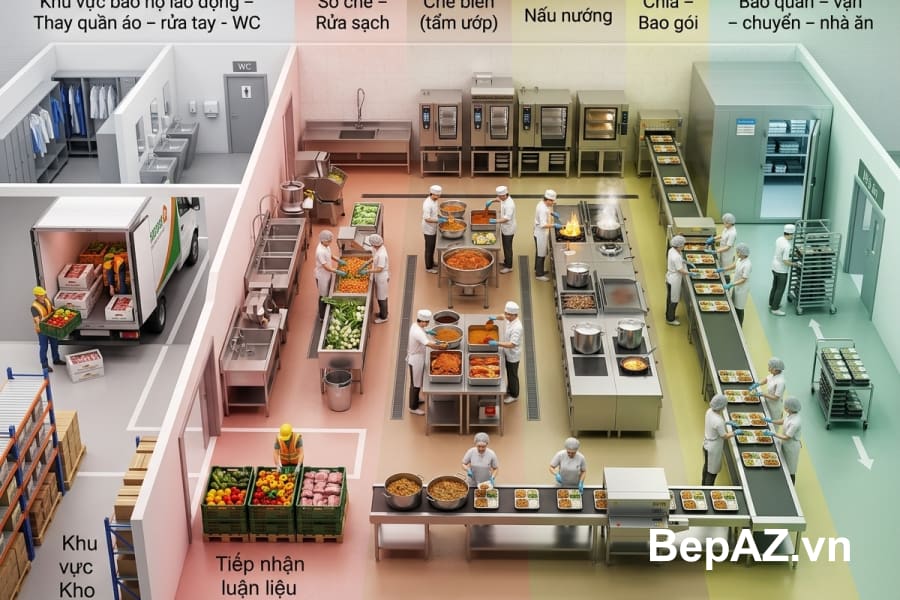

    Quy trình setup bếp công nghiệp cơ bản

    Vì sao chủ đầu tư hay “vỡ ngân sách” khi setup bếp công nghiệp?

    Tôi là Giám đốc dự án tại Bếp AZ, và đây là mẫu số chung của rất nhiều ca “đội chi” trước ngày khai trương: chủ đầu tư bắt đầu bằng việc hỏi giá thiết bị, trong khi thứ cần chốt đầu tiên lại là công suất – menu – quy trình vận hành. Khi thiếu 3 đầu vào này, bản vẽ bếp thay đổi liên tục, hạ tầng phải sửa đi sửa lại (điện/nước/thoát sàn/hút mùi), kéo theo phát sinh vật tư, nhân công, thời gian và cả chi phí cơ hội.

    Một rủi ro khác là “bị lùa gà” theo kiểu: báo giá ban đầu rất thấp, nhưng khi vào thi công mới phát hiện thiếu hạng mục bắt buộc (ống gió, chụp hút, bẫy mỡ, cấp thoát nước, chống nóng, an toàn gas…), hoặc thay đổi do không phù hợp vận hành thực tế. Cách duy nhất để chặn rủi ro là có lộ trình từng bước, với checklist nghiệm thu và cơ chế khóa phát sinh ngay từ đầu.

    Vận hành bếp công nghiệp "mượt" hơn khi có setup quy trình trước
    Vận hành bếp công nghiệp “mượt” hơn khi có setup quy trình trước

    Mục tiêu bài này: kiểm soát ngân sách, tối ưu diện tích, giảm 30% chi phí vận hành

    “Tiết kiệm đến 30%” không đến từ việc mua đồ rẻ, mà đến từ 3 vùng tối chi phí mà nhà hàng hay bỏ qua:

    • Chi phí năng lượng (điện/gas/nước) do tổn thất nhiệt, bố trí sai, vận hành vòng vèo.
    • Chi phí nhân sự do layout khiến thao tác thừa, giao cắt giữa bếp nóng – sơ chế – rửa, tắc nghẽn giờ cao điểm.
    • Chi phí hỏng hóc & phát sinh do hạ tầng thiếu tải, thoát sàn sai, hút mùi không đủ, tiêu chuẩn an toàn không đồng bộ.

    Vì vậy, bài viết sẽ tập trung vào quy trình setup bếp công nghiệp theo 7 bước để bạn chốt đúng ngay từ đầu, kiểm soát phát sinh và tạo nền tảng vận hành một chiều.

    Bạn muốn dự toán ngân sách bếp theo menu và công suất để tránh đội chi ngay từ tuần đầu?

    🔥Tư vấn ngay

    Quy trình 7 bước setup bếp công nghiệp: làm đúng để không bị “lùa gà”

    Bước 1: Chốt “đầu bài vận hành” (menu – công suất – mô hình phục vụ)

    Đây là bước quan trọng nhất để khóa phần lớn phát sinh. Bạn cần chốt tối thiểu:

    • Menu lõi: nhóm món tạo doanh thu chính (nướng/chiên/xào/hấp/nước dùng/đồ uống…).
    • Công suất giờ cao điểm: số suất/giờ, số bàn, tỷ lệ mang đi/dùng tại chỗ.
    • Mô hình phục vụ: gọi món – set menu – buffet – suất ăn… vì mỗi mô hình yêu cầu layout khác nhau.
    • Mức “tiền xử lý” nguyên liệu: nhận hàng đã sơ chế hay tự sơ chế 100% (ảnh hưởng diện tích kho mát/khô và khu sơ chế).

    Trong dự án thực tế, chỉ cần thay đổi “tỷ lệ món chiên” hoặc “tỷ lệ mang đi” là toàn bộ tuyến ra món và khu ra đồ có thể phải bố trí lại. Chốt đầu bài càng sớm, bạn càng ít trả tiền cho việc sửa.

    Bước 2: Khảo sát mặt bằng & hạ tầng hiện trạng (để dự toán đúng, không đoán mò)

    Khảo sát không chỉ là đo kích thước. Đội dự án cần kiểm tra các điểm “ăn tiền”:

    • Điện: tổng tải dự kiến, vị trí tủ điện, phương án kéo mới, khoảng cách/đường đi cáp.
    • Nước: áp lực, điểm cấp, điểm xả, cao độ sàn, khả năng chống trào.
    • Thoát sàn: có hố ga/độ dốc/điểm thu không, rủi ro mùi và tắc nghẽn.
    • Hút – cấp gió: đường thoát lên mái, khoảng cách, điểm xuyên tường, chống ồn.
    • Logistics: lối nhận hàng, thang hàng, giờ giao hàng, tuyến rác thải.
    Khảo sát mặt bằng lên bản vẽ
    Khảo sát mặt bằng lên bản vẽ

    Nguyên tắc kiểm soát ngân sách ở bước này: phải có biên bản khảo sát + ảnh hiện trạng + kết luận rủi ro. Nếu đơn vị setup chỉ “nhìn qua rồi báo giá”, bạn đang đặt cược vào phát sinh.

    Bước 3: Thiết kế layout tối ưu diện tích theo “tam giác thao tác” và điểm nghẽn

    Với mặt bằng bếp, tối ưu diện tích không phải nhồi thật nhiều đồ, mà là giảm quãng đường di chuyển và tránh giao cắt. Khi thiết kế, tôi thường ưu tiên 4 tiêu chí:

    • Giảm bước chân: khu sơ chế gần kho; khu nấu gần khu ra món; khu rửa tách khỏi tuyến ra món.
    • Tạo “vùng đệm” giờ cao điểm: chỗ soạn pass, khu chờ món, khu staging nguyên liệu.
    • Thoát hiểm và an toàn: lối đi đủ thoáng, không để tuyến nóng chặn lối thoát.
    • Dễ vệ sinh: hạn chế góc chết, hạn chế đường ống chồng chéo.

    Để dễ hình dung, hãy xem bếp như 3 cụm chính: Kho – Sơ chế – Nấu/ra món, cộng thêm “cụm rửa” hoạt động ngược chiều. Nếu bạn đặt cụm rửa cắt ngang tuyến ra món, giờ cao điểm sẽ tắc và tốn thêm người đứng “gỡ kẹt”.

    Bước 4: Thiết kế vận hành một chiều (điều kiện để giảm chi phí nhân sự & lỗi vận hành)

    Vận hành một chiều nghĩa là nguyên liệu đi theo một hướng logic: Nhận hàng → Lưu trữ → Sơ chế → Chế biến → Ra món. Dòng bẩn (rác, đồ dơ, nước thải) phải tách tuyến để không giao cắt với dòng sạch.

    Checklist “một chiều” mà tôi dùng khi duyệt bản vẽ:

    • Tuyến hàng vào không đi xuyên qua line ra món.
    • Tuyến đồ dơ từ bàn ăn về khu rửa không cắt qua khu sơ chế thực phẩm sống.
    • Chia vùng sống – chín bằng khoảng cách và điểm rửa tay/khử khuẩn hợp lý.
    • Pass ra món tách khỏi khu rửa, có chỗ chờ/soạn.

    Khi làm đúng “một chiều”, bạn thường tiết kiệm được 1–2 vị trí nhân sự/ca ở giai đoạn ổn định, vì bếp ít va chạm, ít thao tác thừa và ít sai sót.

    Cần tôi rà soát layout để loại điểm nghẽn và tối ưu tuyến một chiều trước khi chốt thi công?

    👉Xem phương án

    Bước 5: Lập BOQ “đủ & đúng” theo nhu cầu (không sa vào chi tiết sản phẩm)

    Ở bước này, bạn sẽ chuyển bản vẽ thành danh mục hạng mục (BOQ) để báo giá minh bạch. Lưu ý: BOQ tốt không làm bạn “mua nhiều”, mà giúp bạn không mua thiếukhông thi công sót.

    Cấu trúc BOQ tôi khuyến nghị chia theo nhóm:

    • Nhóm line chế biến: theo từng khu (sơ chế, bếp nóng, ra món…).
    • Nhóm inox theo kích thước (bàn, kệ, chậu, tủ…) để đồng bộ thao tác.
    • Nhóm hạ tầng MEP: điện, cấp thoát nước, hệ thống hút mùi bếp, cấp gió tươi, thoát sàn.
    • Nhóm an toàn & vệ sinh: bẫy mỡ, tách rác, điểm rửa tay, chống trơn, tiêu chuẩn PCCC theo mặt bằng.

    Nguyên tắc chống phát sinh: mọi hạng mục “bắt buộc để vận hành” phải có trong BOQ. Nếu báo giá chỉ có “đồ” mà thiếu “hạ tầng”, chắc chắn đội chi khi vào thi công.

    Bước 6: “Chọn thiết bị” theo chi phí vòng đời (TCO) để giảm đến 30% vận hành

    Đây là phần nhiều chủ đầu tư bị dẫn dắt sang câu chuyện “đắt – rẻ”. Trong dự án bếp, tôi luôn yêu cầu nhìn theo TCO (Total Cost of Ownership) – tổng chi phí sở hữu trong 12–36 tháng, gồm: năng lượng, nước, thời gian thao tác, bảo trì, hàng hỏng và rủi ro dừng bếp.

    Để hướng đến mục tiêu tiết kiệm đến 30% chi phí vận hành, bạn có thể áp dụng 6 nguyên tắc chọn theo hiệu quả:

    • Ưu tiên thiết bị giúp giảm thao tác thừa: giảm công đoạn, giảm thời gian chờ và giảm người đứng “gác”.
    • Ưu tiên thiết bị/giải pháp giảm thất thoát nhiệt: bố trí khép kín, hạn chế tỏa nhiệt ra khu bếp (giảm tải làm mát, giảm mệt mỏi nhân sự).
    • Đồng bộ công suất theo giờ cao điểm: đủ tải để không nghẽn, nhưng tránh “quá tải giấy tờ” dẫn tới lãng phí năng lượng.
    • Tiêu chuẩn hóa kích thước & thao tác: cùng chiều cao bàn, cùng quy ước khay/thùng giúp giảm lỗi và tăng tốc.
    • Dễ vệ sinh – dễ bảo trì: ít góc chết, dễ tiếp cận, giảm thời gian đóng bếp lau dọn.
    • Giảm phụ thuộc con người: tự động hóa ở điểm hay sai (định lượng, kiểm nhiệt, quy trình rửa…), giúp ổn định chất lượng.

    Nếu bạn cần một điểm tựa để không bị “sale dẫn dắt”, hãy yêu cầu đơn vị setup trình bày rõ: giả định công suất, mức tiêu hao dự kiếntác động tới nhân sự/ca. Từ đó mới ra quyết định hợp lý.

    Ngoài ra, đừng bỏ qua nhóm “thiết bị nền” gắn với thao tác hằng ngày như chậu rửa inox hay các bề mặt inox theo chuẩn bếp: nếu bố trí sai, bạn sẽ trả giá bằng thời gian vệ sinh, nước thải, mùi và sự khó chịu của nhân sự.

    Quy trình setup bếp công nghiệp mẫu
    Quy trình setup bếp công nghiệp mẫu

    Bước 7: Thi công – nghiệm thu theo checklist – bàn giao vận hành (khóa phát sinh lần cuối)

    Thi công bếp không nên chạy theo tiến độ “kịp khai trương bằng mọi giá” nếu thiếu checklist nghiệm thu. Càng vội, càng phát sinh sửa chữa sau khai trương (đắt gấp nhiều lần vì vừa mất doanh thu vừa phải làm đêm).

    Quy trình nghiệm thu mà tôi khuyến nghị đi theo 3 lớp:

    • Nghiệm thu hạ tầng: điện/nước/thoát sàn/hút mùi/gas… chạy thử tải, đo đạc và ký biên bản.
    • Nghiệm thu lắp đặt: vị trí theo layout, cao độ, liên kết, chống rung/ồn, độ kín, an toàn.
    • Nghiệm thu vận hành: chạy “kịch bản giờ cao điểm” (mock service) để bắt điểm nghẽn.

    Điểm then chốt để tiết kiệm vận hành về lâu dài là bàn giao SOP (quy trình thao tác chuẩn): tuyến nhận hàng, quy ước lưu kho, quy trình vệ sinh, lịch bảo trì, checklist mở/đóng bếp. Nếu không có SOP, bếp sẽ vận hành theo “thói quen từng người”, và chi phí sẽ trôi đi mỗi ngày.

    Các bước setup bếp công nghiệp
    Các bước setup bếp công nghiệp
    Muốn có checklist nghiệm thu và kế hoạch bàn giao vận hành để tránh sửa chữa sau khai trương?

    🚀Đặt lịch ngay

    3 “bẫy chi phí” khiến chủ đầu tư tưởng rẻ mà hóa đắt

    1) Báo giá thiếu hạ tầng (MEP) và hạng mục bắt buộc

    Bẫy phổ biến nhất: báo giá chỉ liệt kê phần “nhìn thấy được”, còn phần hệ thống đi kèm lại tính phát sinh. Cách phòng tránh là yêu cầu BOQ tách rõ: phần thiết bị/inox, phần MEP, phần thi công hoàn thiện và phần kiểm định/đo kiểm (nếu có).

    2) Layout đẹp trên giấy nhưng “kẹt” khi đông khách

    Nhiều bếp thiết kế theo cảm giác, không chạy mô phỏng giờ cao điểm. Hậu quả là phát sinh mua thêm đồ, thêm bàn, thêm người đứng “đệm”, hoặc phải đập sửa pass ra món.

    3) Chọn theo giá mua thay vì chi phí vận hành

    Mua rẻ nhưng tốn điện/nước, tốn thao tác, khó vệ sinh, hay hỏng… thì 6–12 tháng sau tổng chi phí vượt xa phương án “đầu tư đúng”. Đó là lý do tôi luôn khuyên chủ đầu tư khóa mục tiêu: tối ưu chi phí/ca vận hành, không tối ưu “giá mua ban đầu”.

    Gợi ý lộ trình ngân sách để bạn kiểm soát phát sinh

    Nếu bạn đang chuẩn bị khai trương, tôi đề xuất chia ngân sách setup bếp theo 4 “giỏ chi” để dễ quản trị:

    • Giỏ 1 – Bắt buộc để vận hành: layout, hạ tầng MEP, an toàn, vệ sinh, hút – cấp gió.
    • Giỏ 2 – Hiệu suất: các hạng mục giúp tăng tốc ra món, giảm nhân sự/ca.
    • Giỏ 3 – Trải nghiệm & thẩm mỹ: khu mở, kính, ốp, ánh sáng theo concept.
    • Giỏ 4 – Dự phòng phát sinh có kiểm soát: thường 5–10% tùy hiện trạng mặt bằng.

    Khi nhà thầu đề xuất thay đổi, bạn chỉ cần hỏi: hạng mục này thuộc giỏ nào, tác động thế nào tới chi phí/ca, và có phương án thay thế không? Câu hỏi đúng sẽ giúp bạn không bị kéo vào cuộc chơi “nâng cấp cho đẹp” mà không mang lại hiệu quả.

    Bạn cần một lộ trình setup bếp trọn gói từ khảo sát đến bàn giao SOP để khóa ngân sách?

    📞Gọi ngay

    Khi nào nên thuê đơn vị setup, khi nào tự làm?

    Nếu bạn có đội vận hành bếp giàu kinh nghiệm và mặt bằng “dễ”, bạn có thể tự quản lý nhiều phần. Nhưng nếu rơi vào các tình huống sau, thuê đơn vị setup sẽ giúp bạn tiết kiệm hơn là tự làm:

    • Mặt bằng hạn chế, phải tối ưu từng mét vuông.
    • Nhà hàng đặt mục tiêu công suất cao/giờ cao điểm rõ rệt.
    • Phải đồng bộ nhiều hạng mục (hút mùi, thoát sàn, điện, gas, kho lạnh…).
    • Thời gian khai trương gấp, cần quy trình nghiệm thu chặt để tránh “đập sửa”.

    Nếu bạn đang ở giai đoạn tìm hiểu, hãy bắt đầu từ dịch vụ setup nhà hàng theo lộ trình 7 bước ở trên: chốt đầu bài, khảo sát, thiết kế layout một chiều, lập BOQ, chốt ngân sách, thi công, nghiệm thu và bàn giao SOP. Đó là cách bền vững nhất để tránh “mua sắm theo cảm hứng”.

    ❓ Câu Hỏi Thường Gặp

    Quy trình setup bếp công nghiệp 7 bước bắt đầu từ đâu để tránh phát sinh?

    Hãy bắt đầu bằng việc chốt đầu bài vận hành (menu lõi, công suất giờ cao điểm, mô hình phục vụ và mức tiền xử lý nguyên liệu). Khi đầu bài rõ, bản vẽ layout và BOQ mới “khóa” được, từ đó hạn chế sửa hạ tầng và phát sinh chi phí.

    Làm sao kiểm soát ngân sách setup bếp để không bị “lùa gà” báo giá rẻ rồi phát sinh?

    Yêu cầu BOQ tách rõ phần thiết bị/inox, phần hạ tầng MEP (điện, nước, thoát sàn, hút mùi/cấp gió), phần thi công và checklist nghiệm thu. Kèm biên bản khảo sát hiện trạng và điều kiện ngoại lệ (nếu có) để tránh báo giá thiếu hạng mục bắt buộc.

    Vận hành một chiều trong bếp công nghiệp là gì và giúp tiết kiệm gì?

    Vận hành một chiều là tổ chức tuyến đi của nguyên liệu theo hướng nhận hàng → lưu trữ → sơ chế → chế biến → ra món, đồng thời tách tuyến đồ dơ/rác thải khỏi tuyến sạch. Cách này giảm giao cắt, giảm thao tác thừa, giảm lỗi vệ sinh an toàn và thường tiết kiệm đáng kể chi phí nhân sự theo ca.

    Làm thế nào lựa chọn giải pháp/thiết bị để tiết kiệm đến 30% chi phí vận hành?

    Đánh giá theo chi phí vòng đời (TCO) thay vì giá mua: mức tiêu hao điện/gas/nước, giảm thao tác thừa, đồng bộ công suất theo giờ cao điểm, giảm thất thoát nhiệt, dễ vệ sinh–bảo trì và tiêu chuẩn hóa thao tác. Khi kết hợp đúng layout một chiều và mục tiêu hiệu suất/ca, tổng chi phí vận hành có thể giảm mạnh.

    Khi nào cần chạy nghiệm thu vận hành (mock service) trước khai trương?

    Nên chạy mock service sau khi nghiệm thu hạ tầng và lắp đặt để kiểm tra điểm nghẽn giờ cao điểm: pass ra món, tuyến đồ dơ về khu rửa, tốc độ sơ chế, lưu kho và vệ sinh cuối ca. Việc này giúp phát hiện lỗi bố trí trước khai trương, tránh sửa chữa tốn kém khi đã vận hành.
